吉日良辰,阳光明媚。2023年3月15日,华南师范大学附属东源小学筹备委员会在越时·御景豪园项目营销中心盛大揭牌。

揭牌仪式活动现场图

东源县教育局局长曾宪奕、东源县教育局项目组主任刘镇、御景豪园总经理袁永健、御景豪园营销总监张强出席活动仪式现场,共同为华南师范大学附属东源小学筹备委员会揭牌。此外,华南师范大学附属东源小学筹备委员会工作组人员以及河源各大主流媒体齐聚一堂,把这一值得记载的历史性时刻永远定格。

筹备工作千头万绪,辛苦的过程必将换来圆满的结果,不懈努力,顺利揭牌。自此,华南师范大学附属东源小学踏上新征程,开启新篇章。

百年传承  名门强校

华南师范大学附属东源小学坐落于越时·御景豪园社区内,隶属东源县教育局,按省一级建设标准打造示范性公办小学

华南师范大学附属东源小学效果图

学校总占地面积约2.7万㎡,绿化率35.8%。配备36个班,提供约1620个学位,师生比1:19。建筑业态包括教学楼、办公楼、风雨球场、报告厅,学校预计将于今年6月竣工,9月正式开学。

华师附小  竣工倒计时

齐心协力,使命必达。据悉,华南师范大学附属东源小学竣工倒计时107天。项目建设过程中遇到了较多的不可预见因素,受雨季、疫情影响,不断打乱施工计划。但是项目现场管理人员采取各种措施进行纠偏,完成前期项目节点任务。

华南师范大学附属东源小学工程进度图

目前项目建设到了最后冲刺决胜阶段,参建单位管理人员始终将“提高质量管理意识,严格按照巡检和旁站”等作为落实质量管控措施,按既定计划对现场施工进展进行推进,确保学校竣工开学,为校方及家长、学生交付一份满意的答卷。

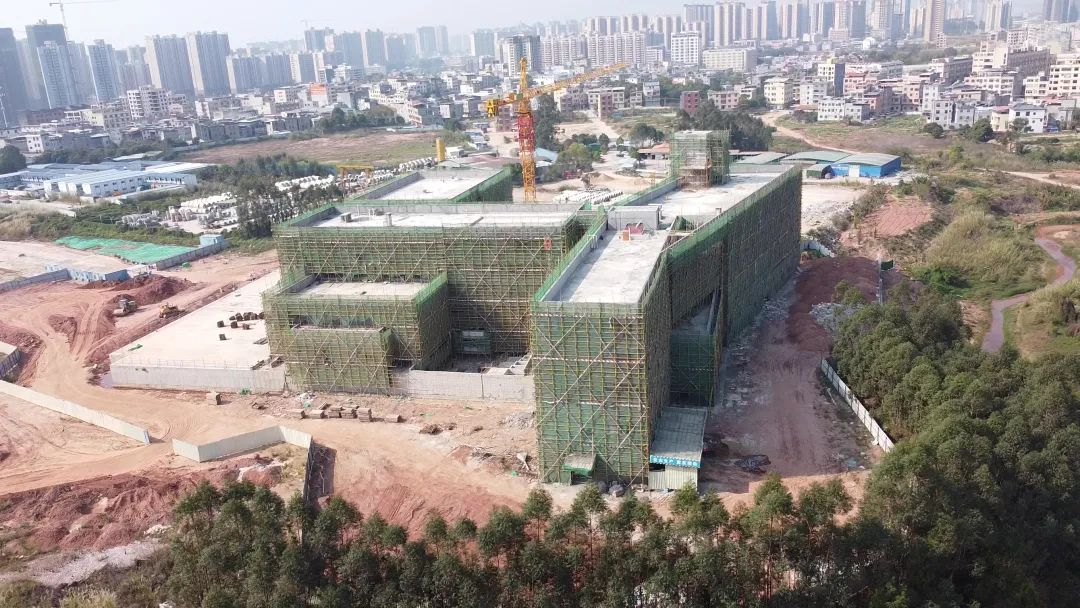

华南师范大学附属东源小学工程进度图

华南师范大学附属东源小学教学楼外墙抹灰全部完成;1-3层内墙抹灰完成,四层内墙抹灰完成100%;办公楼和报告厅屋面层砌体全部完成,四层内墙拉毛完成90%,三层内墙抹灰完成50%;外墙挂网、拉毛完成100%,外墙抹灰完成40%(报告厅完成80%);风雨球场首层砌体完成100%,二层砌体完成100%;地下室砌体完成完成75%。
